Os desafios na construção da ponte de quase 1 km em Joinville

A Ponte Joinville, de 980 metros, enfrenta escavações mais profundas, ajustes no uso do cantitravel, logística complexa e cuidados ambientais em área de mangue. Esses desafios atrasam a maior obra viária da cidade, cujo prazo deve passar de 2026 para o fim de 2027.

Os desafios na construção da ponte de quase 1 km em Joinville

A Ponte Joinville, de 980 metros, enfrenta escavações mais profundas, ajustes no uso do cantitravel, logística complexa e cuidados ambientais em área de mangue. Esses desafios atrasam a maior obra viária da cidade, cujo prazo deve passar de 2026 para o fim de 2027.

A Ponte Joinville é uma ponte dupla de aproximadamente 980 metros de extensão e 26 metros de largura, projetada para ligar as regiões Sul e Leste da cidade, a partir da avenida Alwino Hansen, no bairro Adhemar Garcia, cruzando o rio Cachoeira e se conectando ao sistema viário do bairro Boa Vista, nas ruas São Leopoldo e São Borja. A obra é considerada a maior intervenção de mobilidade urbana da história do município e deve beneficiar diretamente centenas de milhares de moradores, reduzindo tempo de deslocamento e redistribuindo o fluxo de veículos entre as zonas Sul e Leste.

O investimento atualizado é de cerca de R$ 328 milhões, financiado por meio de empréstimo internacional contratado pela prefeitura. Pelo tamanho e impacto, qualquer atraso ou revisão de projeto afeta não apenas o cronograma, mas também a expectativa de quem depende de melhorias na mobilidade diária em Joinville.

Cronograma e prazos

O contrato original prevê a conclusão das obras em junho de 2026, com prazo de dois anos a partir da ordem de serviço liberada em 2024. Em termos simples, a previsão oficial segue indicando 2026 porque prorrogações de prazo costumam ser formalizadas mais perto do vencimento contratual.

Nova previsão de conclusão

Na prática, porém, uma série de desafios técnicos e logísticos já leva a prefeitura e a empresa responsável a trabalharem com uma nova estimativa: conclusão no segundo semestre de 2027, em data ainda a ser fechada entre as partes. Levantamentos indicam que, mesmo com reforço de frentes de trabalho, a obra se aproximava de 40% de execução física no fim de 2025, reforçando a necessidade de rever o calendário.

PublicidadeAnuncie no Cabeço Negro.(47) 9 9953-2037

Esse descompasso entre o que estava no papel e o que foi encontrado no terreno explica por que o tema chegou à Câmara de Vereadores, na Comissão de Urbanismo.

O que a prefeitura listou como principais desafios

Em reunião na Câmara, a Secretaria de Infraestrutura de Joinville elencou pontos críticos que ajudam a entender por que a ponte “de quase 1 km” vai levar mais tempo que o previsto. Entre os principais desafios apresentados, estão:​

Para quem olha de fora, esses itens se traduzem, em última instância, em mais tempo, mais planejamento e maior custo operacional para garantir que a ponte seja construída com segurança e com o menor impacto possível no ecossistema do rio Cachoeira.

Escavações mais profundas e rochas fraturadasPor que o solo virou um problema

PublicidadeAnuncie no Cabeço Negro.(47) 9 9953-2037

Um dos pontos mais sensíveis citados foi a necessidade de escavações mais profundas do que o previsto para cravação das estacas que sustentam a ponte. Ao iniciar as fundações, as equipes encontraram rochas fraturadas no subsolo, o que não estava totalmente alinhado com as expectativas iniciais.​

Na prática, isso significa que:

Houve registro de quebra de equipamentos durante esse processo, o que reforça a dificuldade técnica enfrentada no canteiro. Em obras de grande porte sobre rios, esse tipo de imprevisto geológico é crítico porque exige recalcular etapas, reforçar o plano de manutenção de máquinas e, em alguns casos, reestudar métodos construtivos.

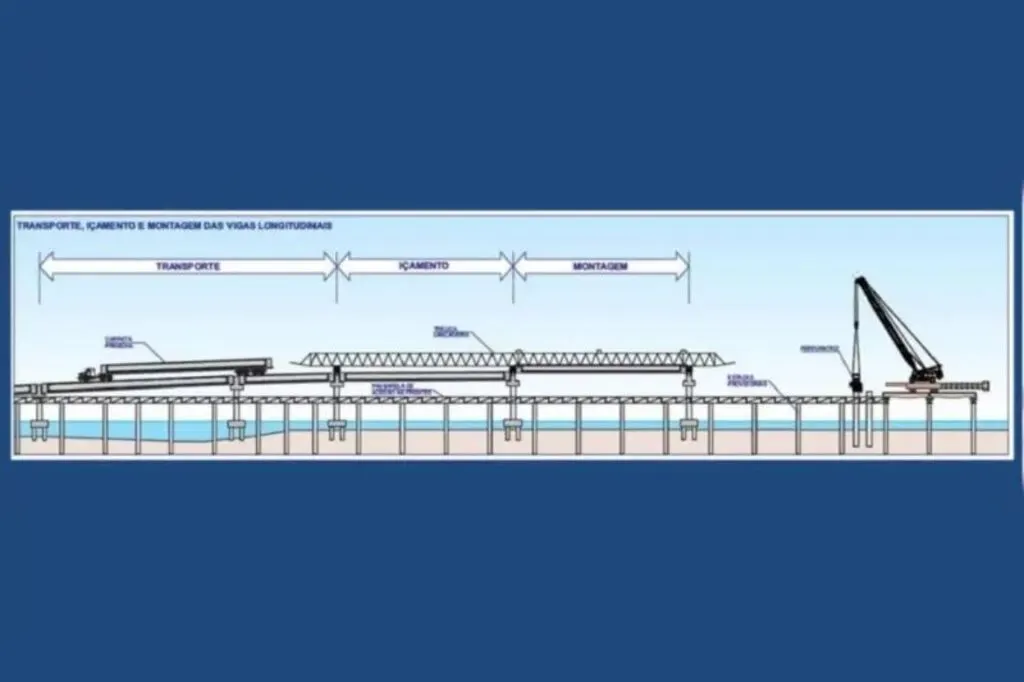

Cantitravel: tecnologia inédita em Joinville

Outro ponto destacado foi a readequação do uso do cantitravel, um equipamento que funciona como um guindaste gigante que se desloca sobre trilhos e é responsável por levar insumos, ferragens e concreto até o vão central da ponte. É a primeira vez que esse sistema é utilizado em Joinville, embora seja comum em grandes obras portuárias e de infraestrutura.

PublicidadeAnuncie no Cabeço Negro.(47) 9 9953-2037
